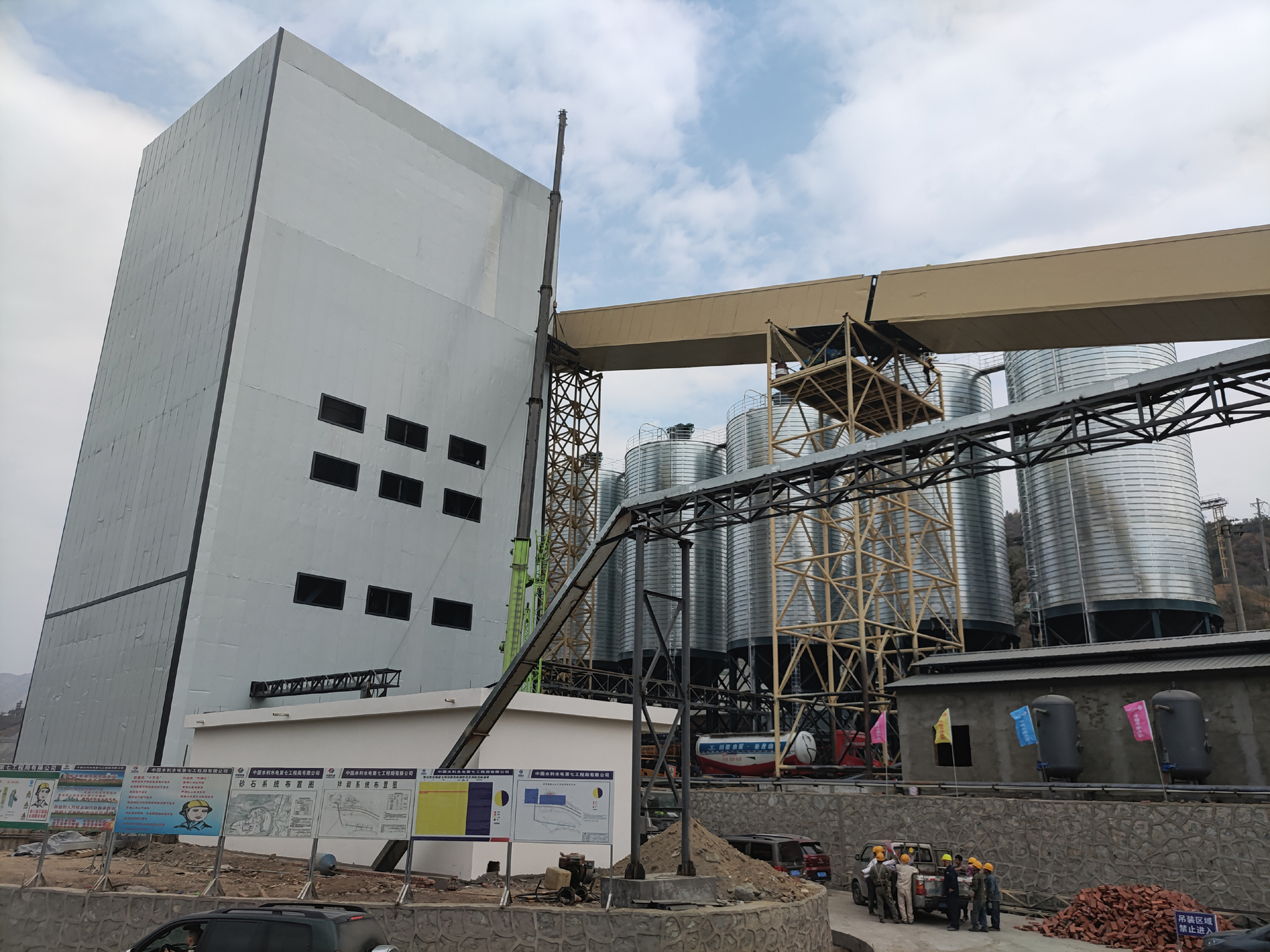

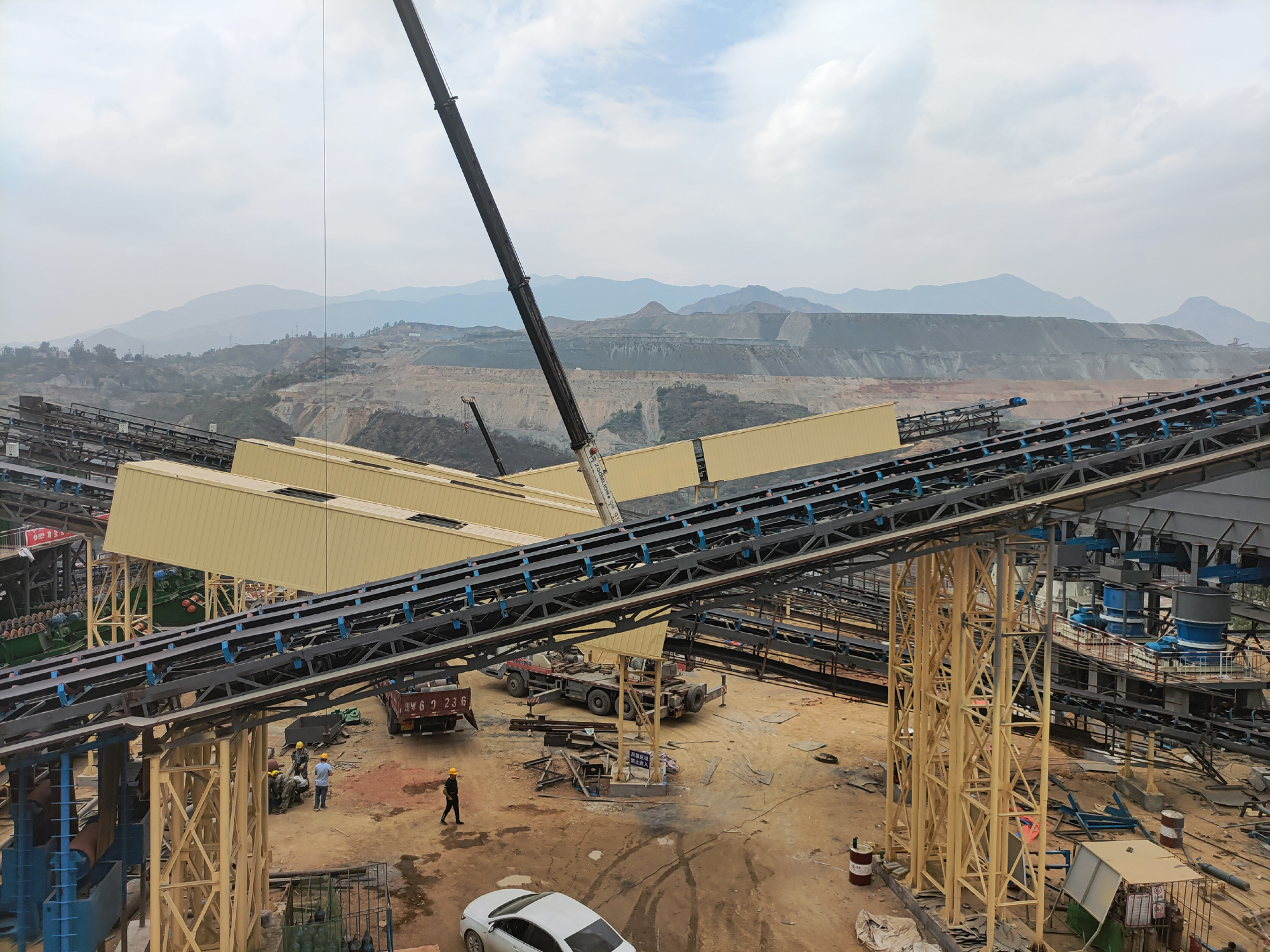

银江水电站砂石加工、混凝土生产及施工供水系统由水电七局负责施工,于2020年10月10日开工,从开始准备到完成系统建设时间仅141天,较具有类似产能的砂石加工及混凝土生产系统普遍需要6至8个月的建安工期相比,工期极为紧张。为确保三大系统按期投产,公司及各参建单位团结一心、攻坚克难,共w88win优德三大系统的建设安装和运行投产做出了不懈努力。一是强化施工组织,不断增加资源投入,加班加点抢进度,今年春节期间全体员工坚守工地,实现了春节期间未停工的大干热潮。二是强化过程管控,攀水电公司安排工程管理部2 名同志具体负责,每日到现场检查落实施工任务并组织监理和施工单位召开日碰头会,协调解决存在的问题。三是强化沟通协调,为确保砂石骨料原材料满足调试和试运行需要,由公司分管领导带队,每日到攀钢拓为公司协调,积极克服地方群众阻工等不利影响,为系统投运做好了物资保障。
